Sonntag, 05.04.2026

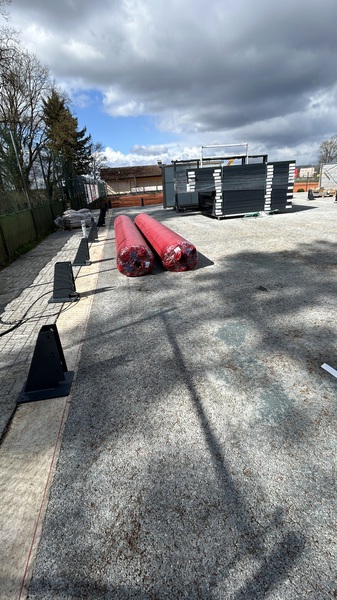

Die Temperaturen sind jetzt im gewünschten Zielkorridor, so dass der Rasen verlegt werden kann. Noch im Laufe der Woche soll der Platz fertig werden.
Dienstag, 31.03.2026

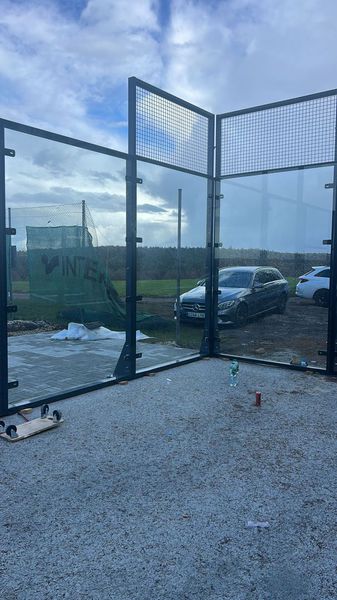

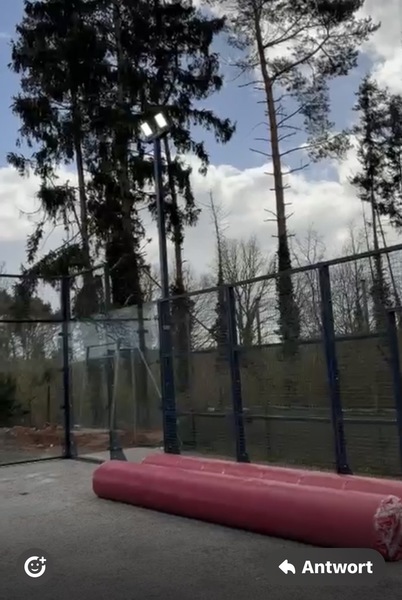

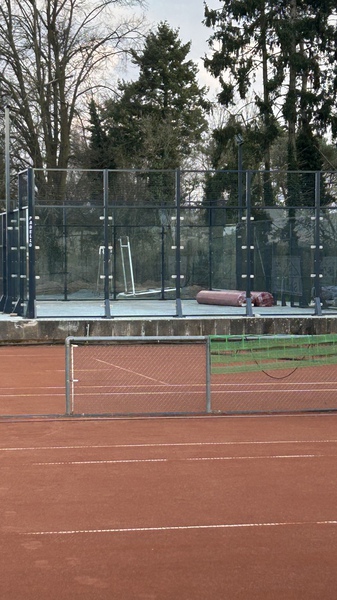

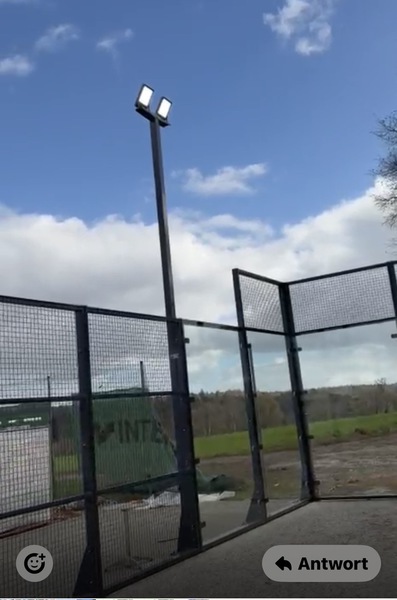

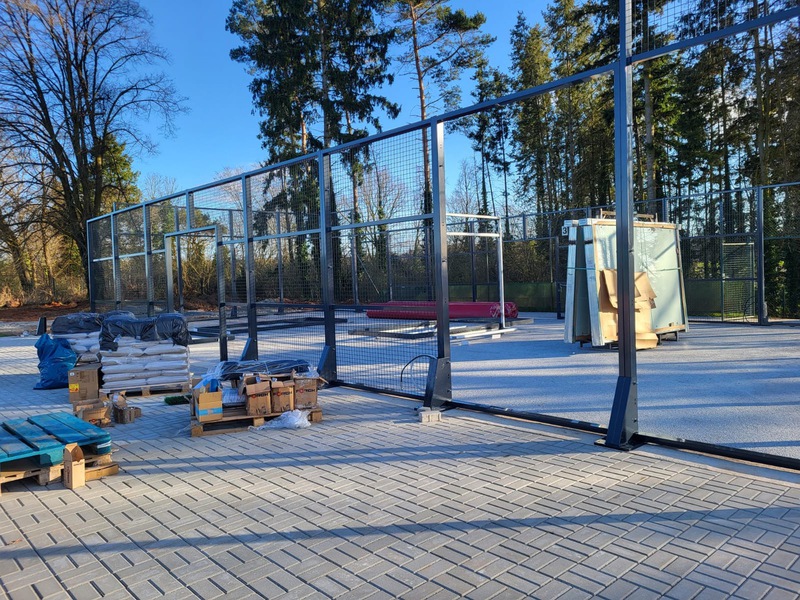

Jetzt sind auch alle Scheiben eingesetzt. Die 4 Flutlicht-Masten brennen. Eigentlich könnte gespielt werden. Aber leider ist es noch zu kalt, um den Kunstrasen verlegen zu können. Also müssen wir auf steigende Temperaturen warten, bis es endlich losgehen kann.
Montag, 30.03.2026

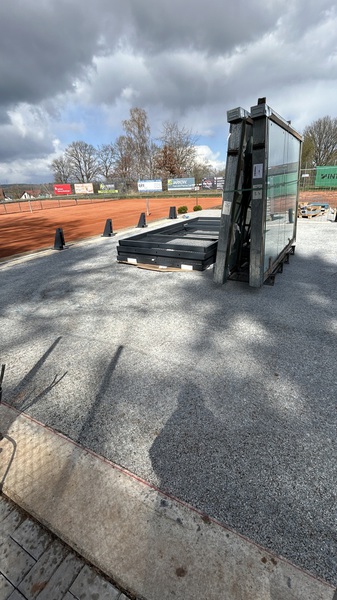

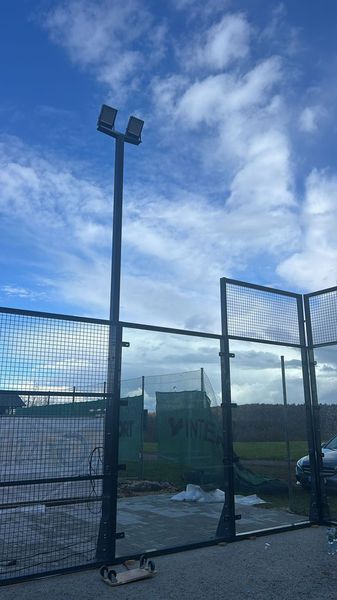

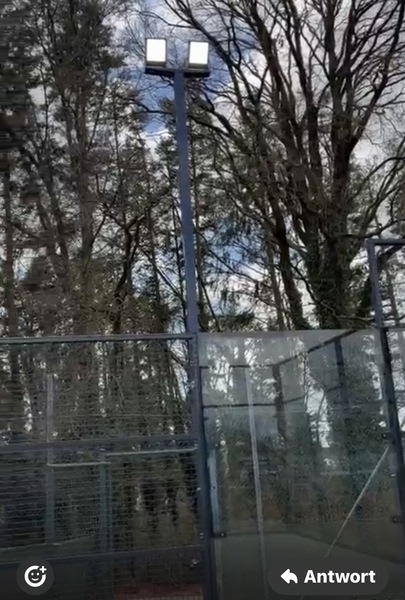

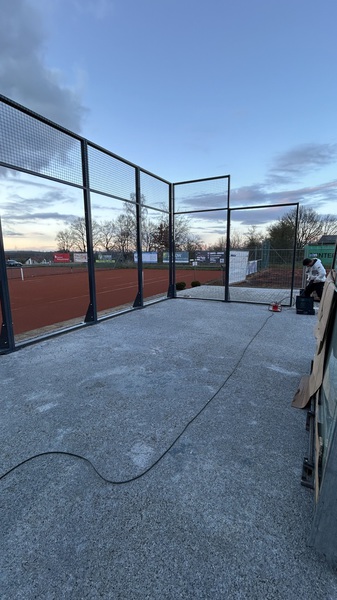

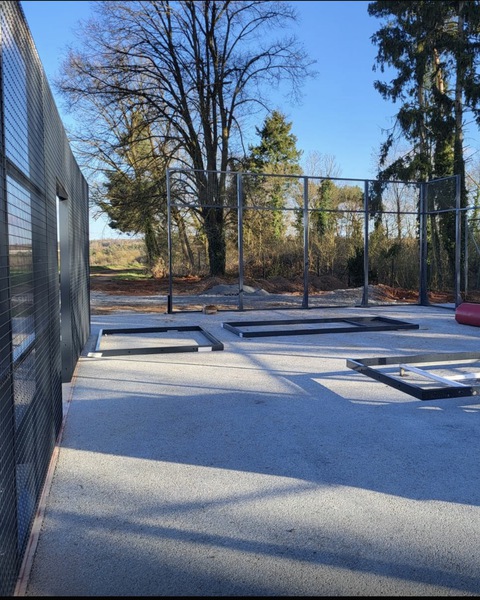

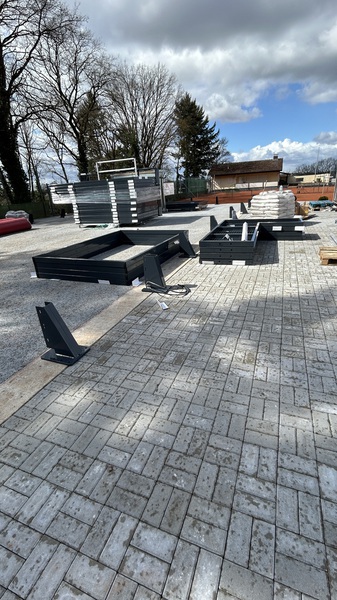

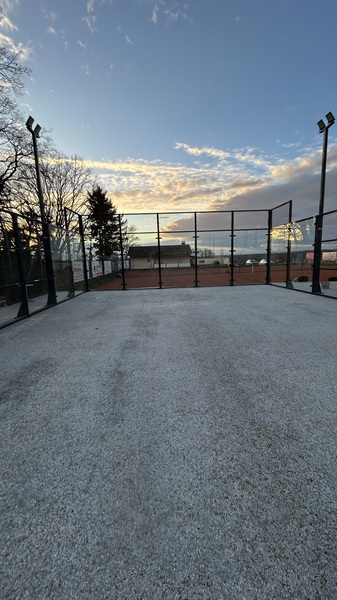

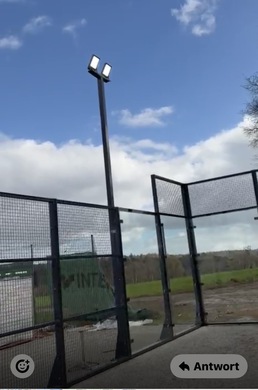

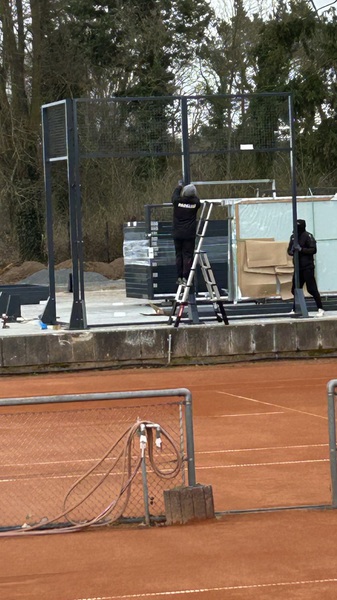

Die gesamte Stahlkonstruktion ist fertig, alle 4 Flutlicht-Masten stehen, und ein Teil der Gläser ist ebenfalls schon eingebaut.
Sonntag, 29.03.2026
Am Mittwoch, 01.04.2025 wird der Jahresbeitrag für alle Mitglieder eingezogen. Einzelheiten können unter "Wichtiges" / "SEPA" nachgelesen werden. Bei Unstimmigkeiten bitte auf keinen Fall den Einzug widerrufen, sondern Kontakt mit mir aufnehmen (Rainer.Huhn@icloud.com), da bei jeder Rückbelastung Gebühren fällig werden. Vielen Dank.
Freitag, 27.03.2026

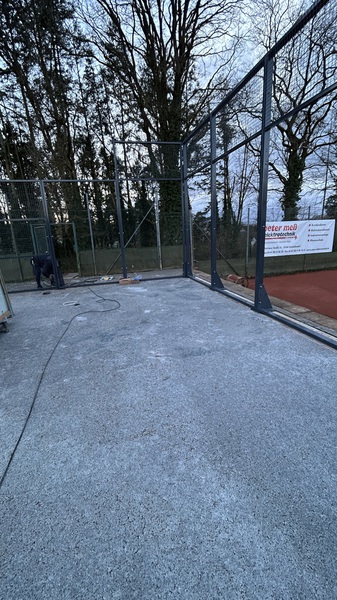

Die Stahlkonstruktion steht schon kurz vor dem Abschluss.
Donnerstag, 26.03.2026

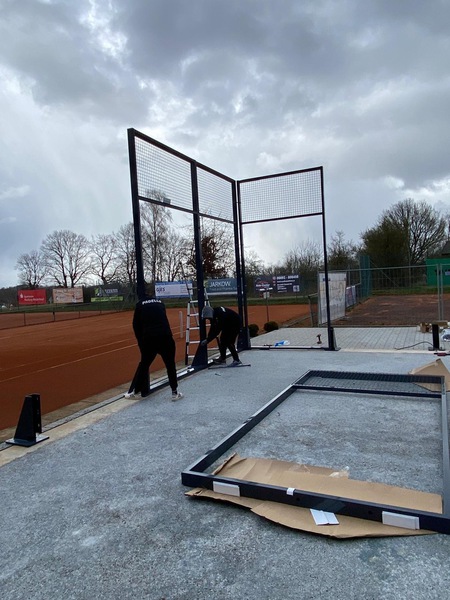

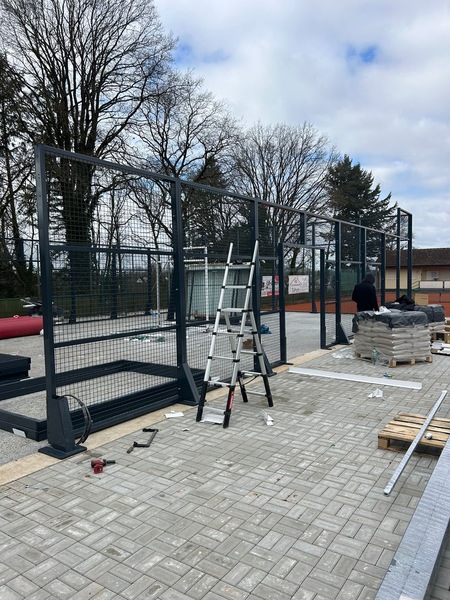

Jetzt geht's los. Gestern wurde das Material abgeladen. Seit heute Vormittag wird montiert.
Samstag, 14.03.2026
Wie geht es weiter? In der kommenden Woche wird als erstes der Weg fertig gepflastert. Danach werden die Elektroarbeiten zum Abschluss gebracht. Im Laufe der Woche rückt dann noch die Firma für die Frühjahrsinstandsetzung der Plätze an. Und Anfang der übernächsten Woche wird die Padel-Anlage geliefert und aufgebaut. Wenn uns das Wetter keinen Strich durch die Rechnung macht, werden zum Monatsende hin sowohl die Tennisplätze, als auch der neue Padel-Court zum Spielen freigegeben werden können.
Dienstag, 10.03.2026

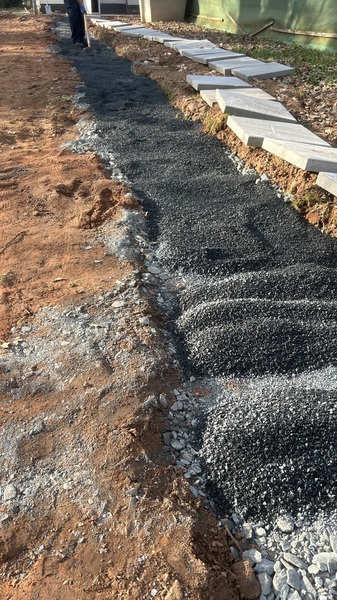

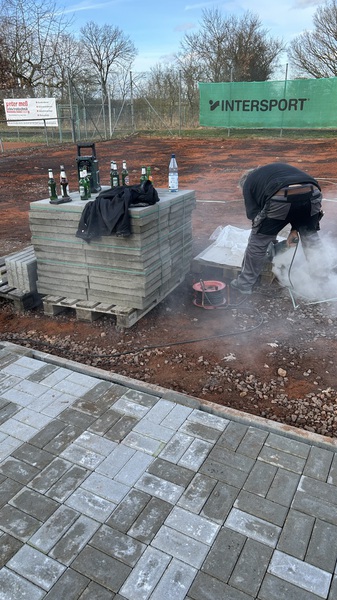

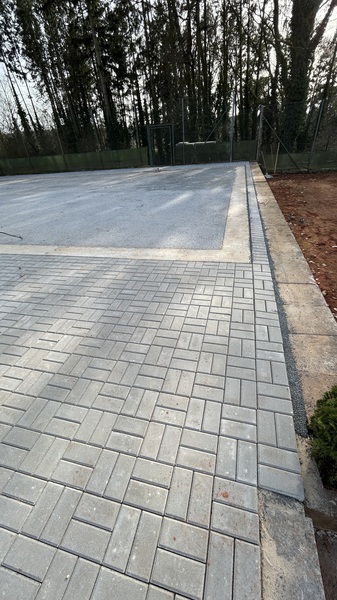

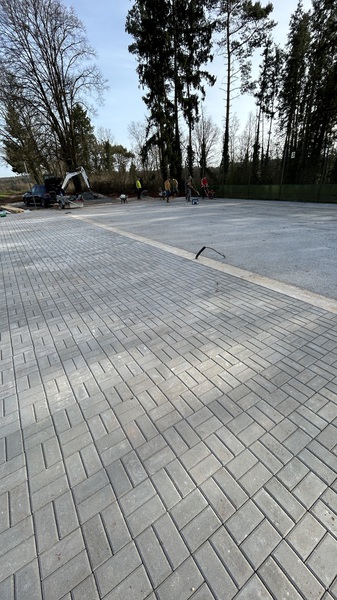

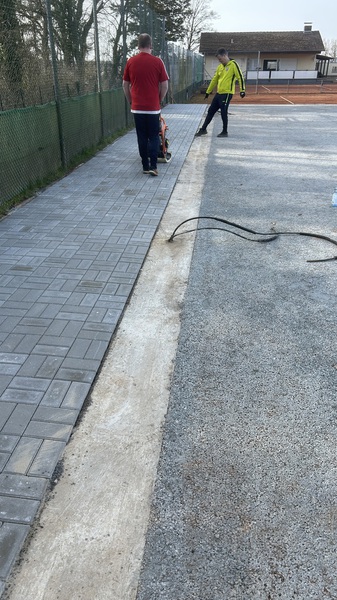

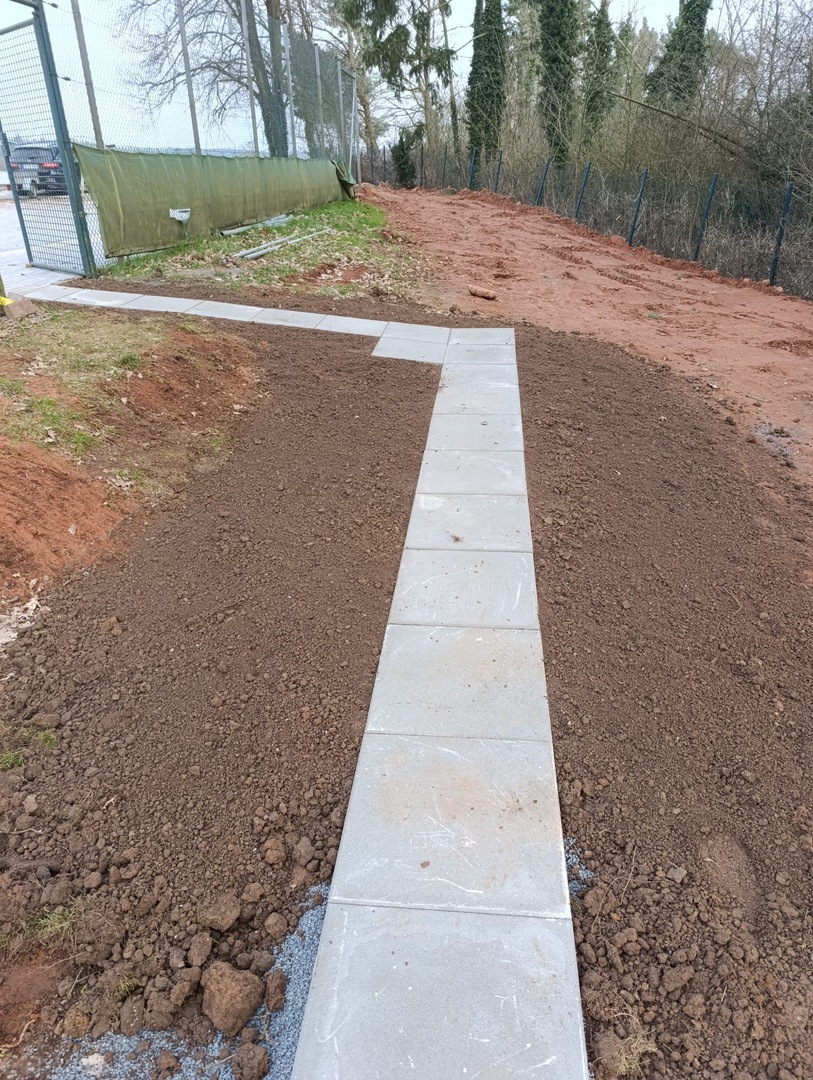

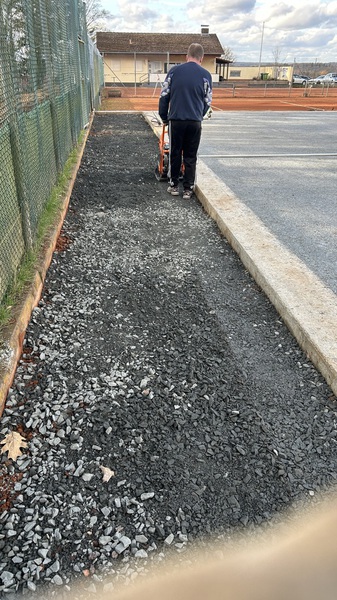

Gestern und heute waren wieder viele Helfer vor Ort, ohne die wir nicht so vorangekommen wären. Jetzt fehlen "nur" noch die Platten, und der Weg ist fertig.
Sonntag, 08.03.2026

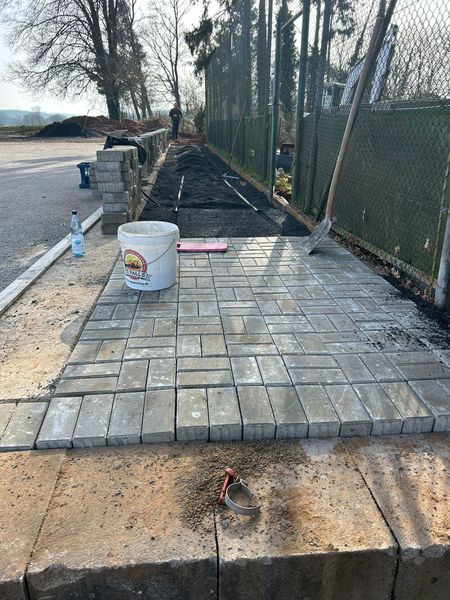

Gestern war wieder Groß-Einsatz. Die Fläche zwischen Court und Zaun ist jetzt ebenfalls komplett fertig, und der Bereich zwischen Zaun und Wald konnte planiert werden. Ein großes Dankeschön den vielen fleißigen Helfern.
Sonntag, 01.03.2026

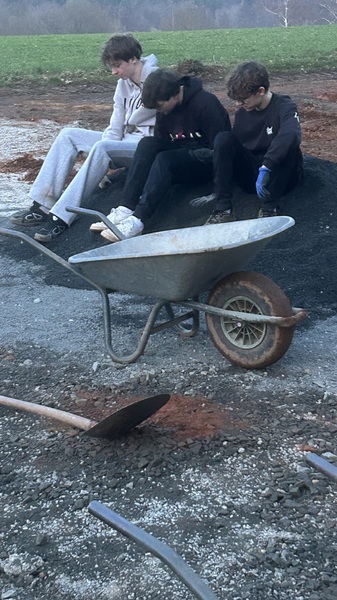

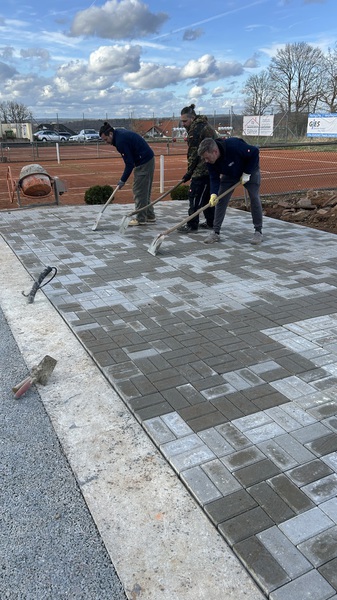

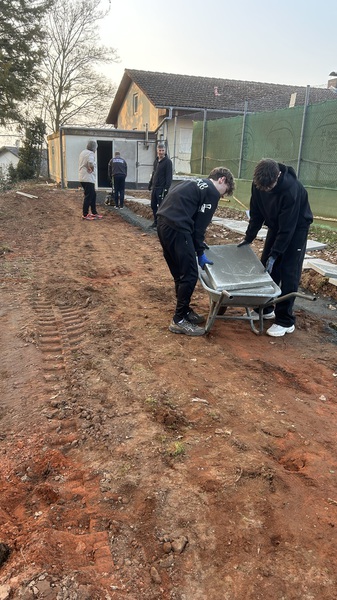

Gestern war Groß-Einsatz. Die komplette linke Fläche neben dem Court konnte gepflastert werden. Vielen Dank an alle fleißigen Helfer.
Montag, 23.02.2026

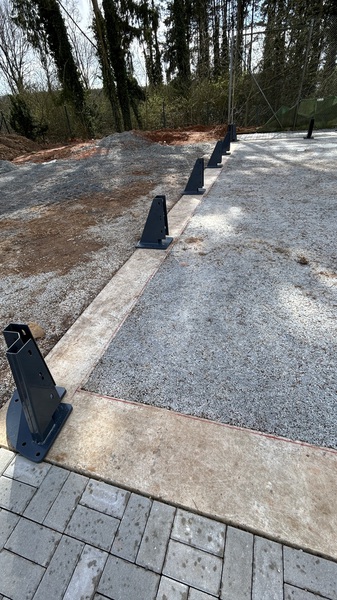

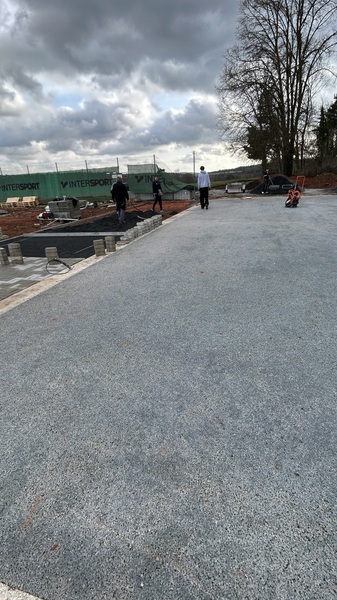

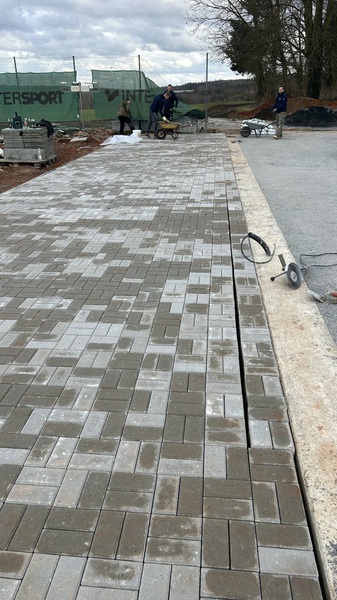

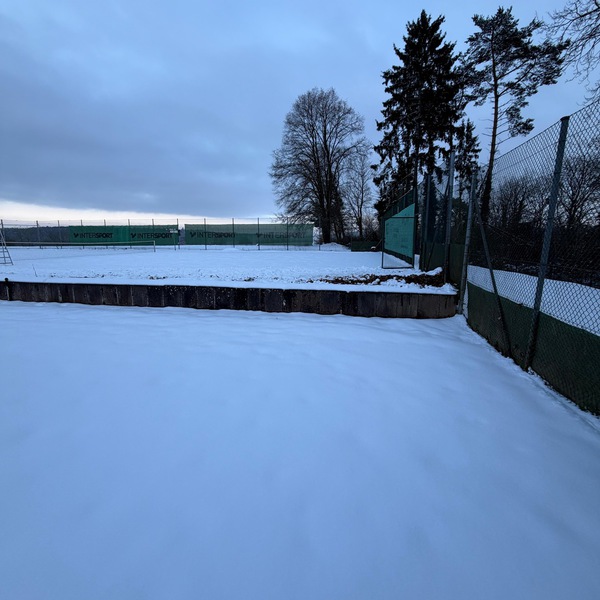

Da das Wetter jetzt mitspielt, steht in dieser Woche einiges auf dem Plan. Wir machen mit den Außenarbeiten und der Elektroinstallation für das Flutlicht weiter. Am Montag wird das gesamte Material angeliefert. Ab Dienstag werden dann die Randsteine gesetzt und das Pflaster rund um den Court gelegt. Bis zum Wochenende müßte sich der Platz schon deutlich verändert haben.
An dieser Stelle möchte sich das Projekt-Team ganz herzlich bei den freiwilligen Helfern bedanken, die sich im Moment noch fast ausschließlich aus den Reihen der Herren 30 rekrutieren. Wir arbeiten seit Wochen wirklich sehr hart für das Gelingen dieses Projektes, können aber die ganze Arbeit nicht alleine stemmen und sind daher froh über jede Unterstützung, die wir bekommen. Es wäre schön, wenn auch noch andere Mitglieder ihre Mithilfe anbieten würden, gerne telefonisch (0176/4773 2099) oder per Mail (Rainer.Huhn@icloud.com).
Donnerstag, 12.02.2026

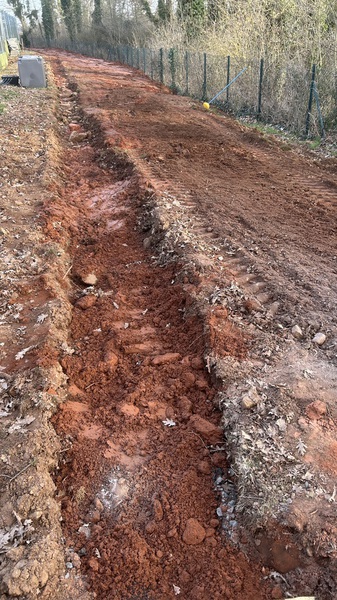

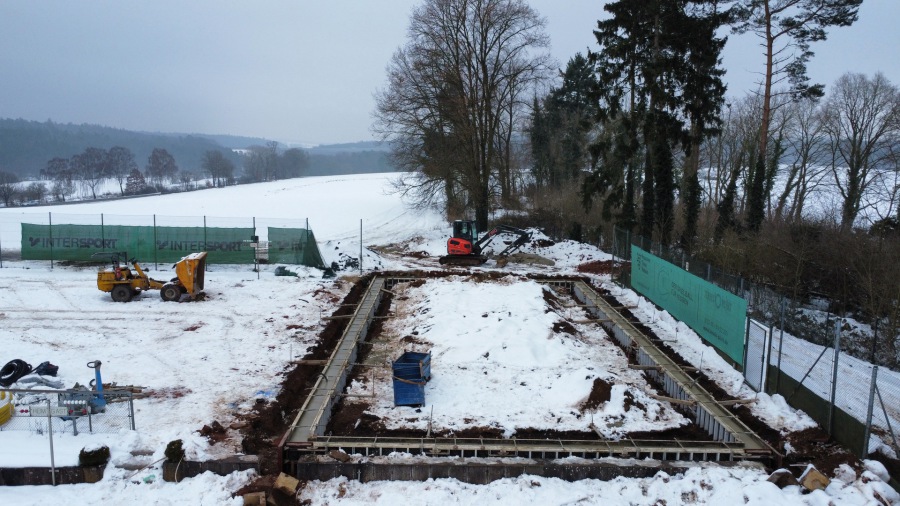

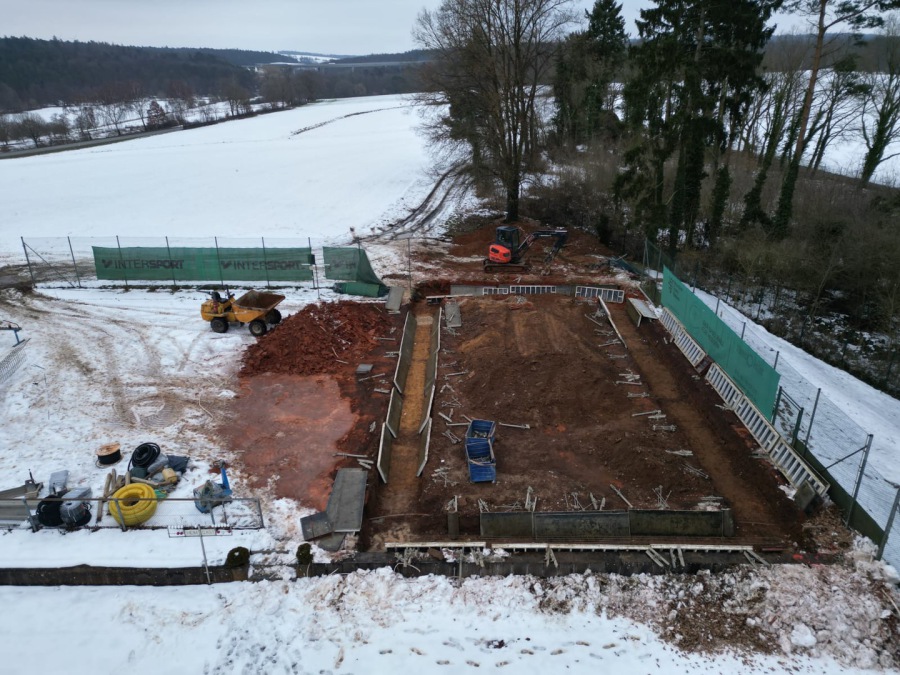

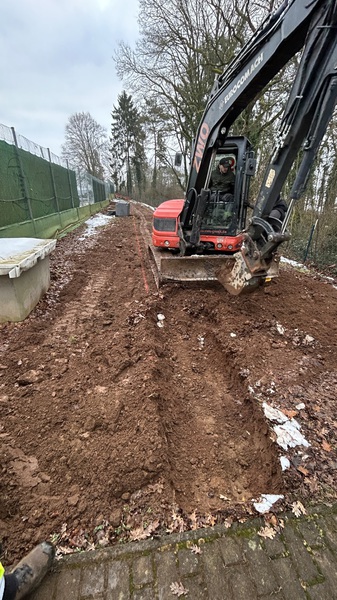

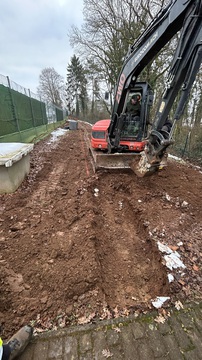

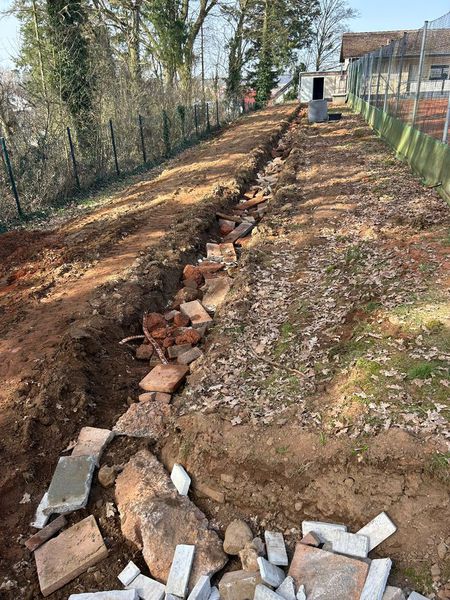

Der Graben für den Weg zum Court ist ausgebaggert. Er wird auch gleichzeitig zum Verlegen des Kabels für die Flutlicht-Anlage genutzt.
Montag, 09.02.2026

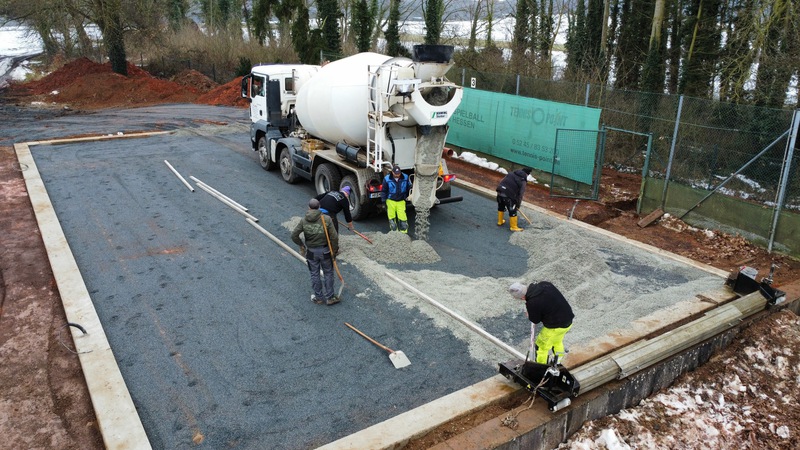

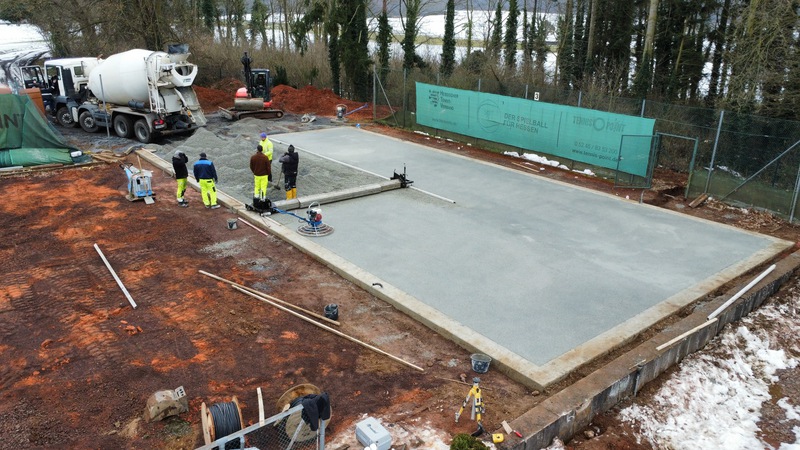

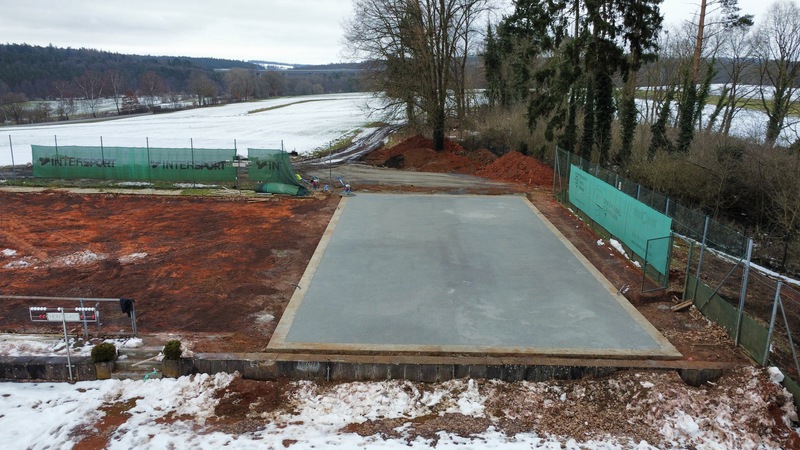

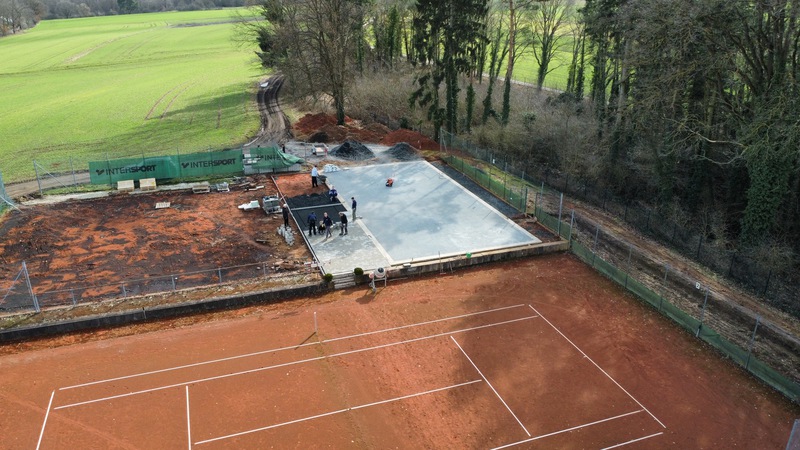

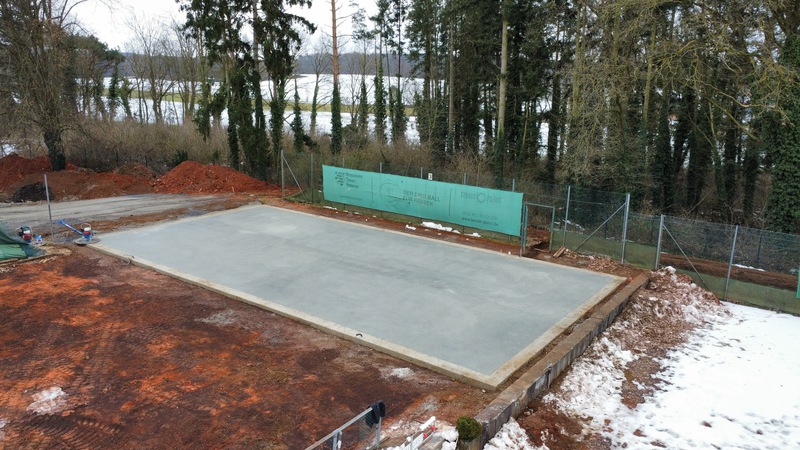

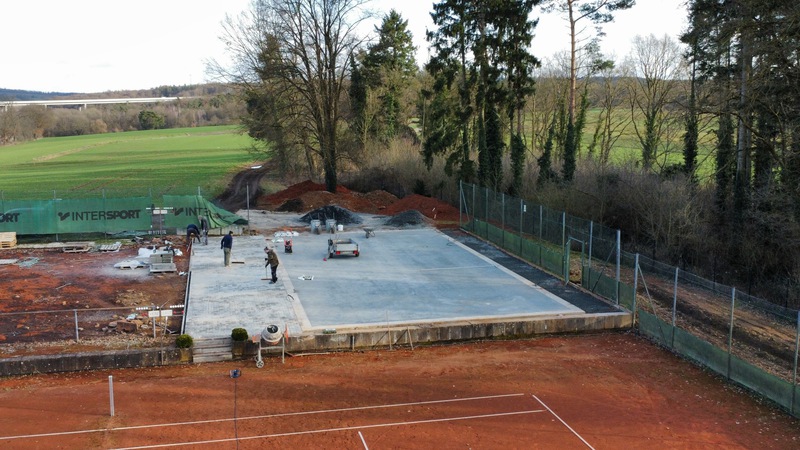

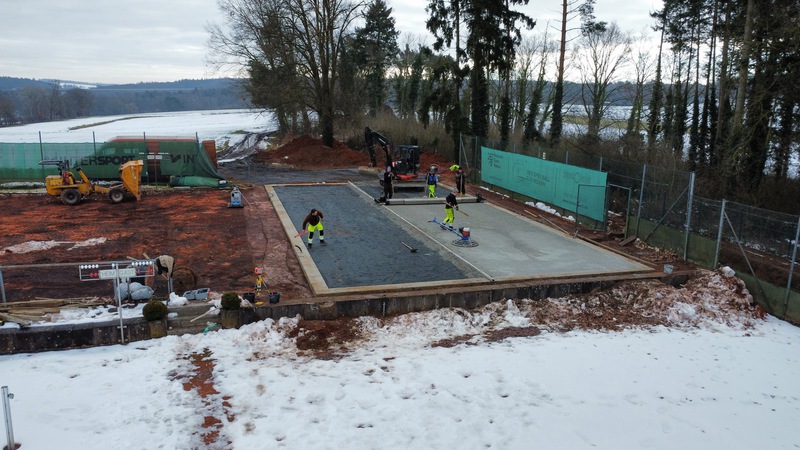

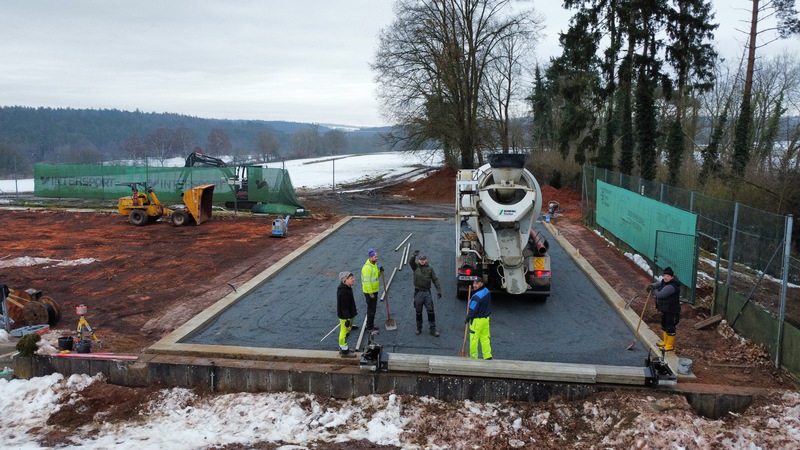

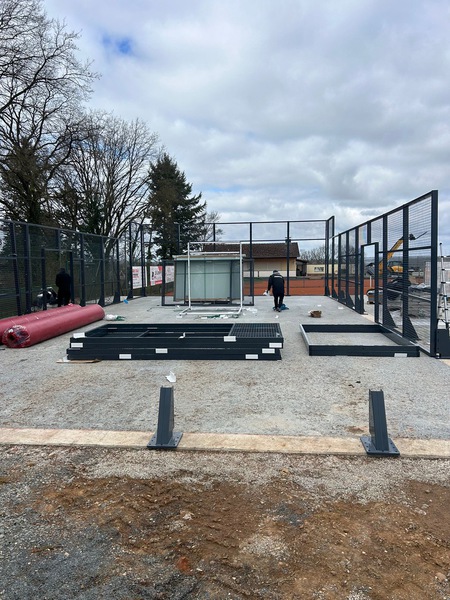

Die Bodenplatte ist heute gegossen worden und die Tiefbau-Firma wieder abgezogen. Jetzt müssen wir die Zeit bis zur Lieferung des Courts nutzen, um die Außenanlage fertigzustellen.
Samstag, 31.1.2026

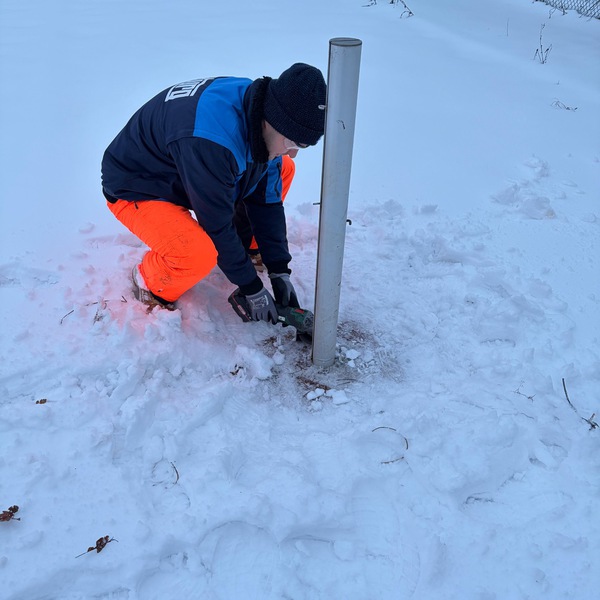

Und wieder geht es schneller, als geplant. Die Tiefbaufirma hat sich bereits für Montag angekündigt. Vorher musste der Zaun zwischen Platz 2 und Platz 3 abgebaut werden, um Platz für den Court zu schaffen. Diese Arbeiten haben Benny und Alex kurzfristig übernommen.

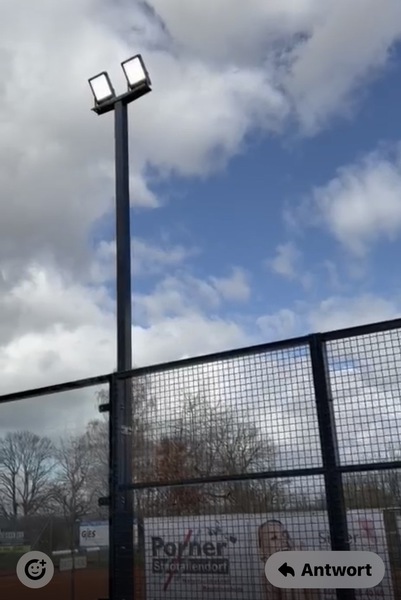

Sonntag, 25.01.2026
Nach mehrmonatiger intensivster Vorarbeit ist es jetzt so weit, dass wir den Bau eines Padel-Courts auf unserem Vereinsgelände verkünden können. Ein 3-köpfiges Projektteam, bestehend aus Rainer, Jens und Timo Huhn, hat zuerst den Gesamtvorstand von dem Vorhaben überzeugen müsssen, dann die Planung erstellt, Genehmigungen von Stadt, Landkreis und Unterer Naturschutzbehörde eingeholt, Zuschüsse beim Hessischen Innenministerium, bei der Stadt und beim Landkreis beantragt, Kreditverhandlungen mit der Sparkasse geführt, Sponsoren angeworben, Angebote eingeholt und nach positiven Bescheiden der vorgenannen Institutionen den Bauauftrag an die Firma Padello vergeben.

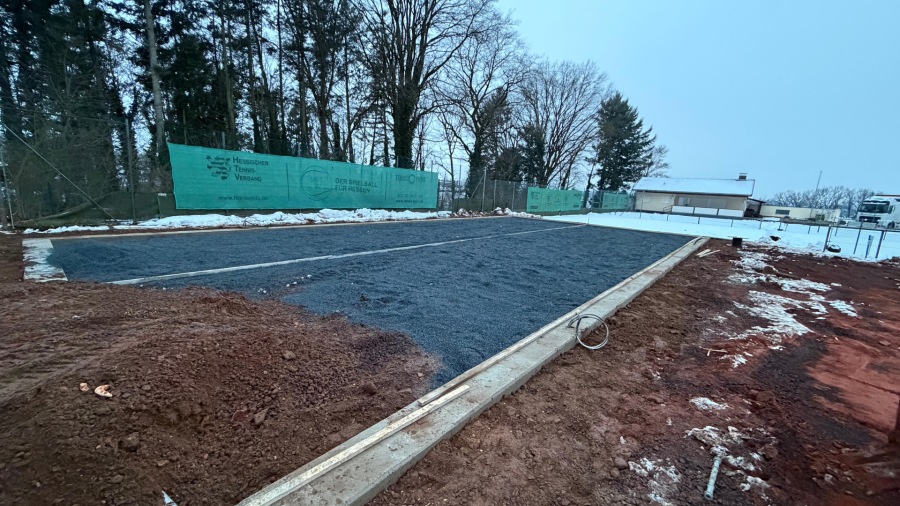

Baubeginn ist in der ersten Februar-Woche, sofern uns der Frost keinen Strich durch die Rechnung macht. Mit der Fertigstellung rechnen wir Ende März, so dass wir Anfang April sowohl mit Tennis, als auch mit Padel in die Saison starten können.
Weitere Infos zu den Nutzungsmodalitäten der Anlage sowie Fotos vom Baufortschritt folgen.
